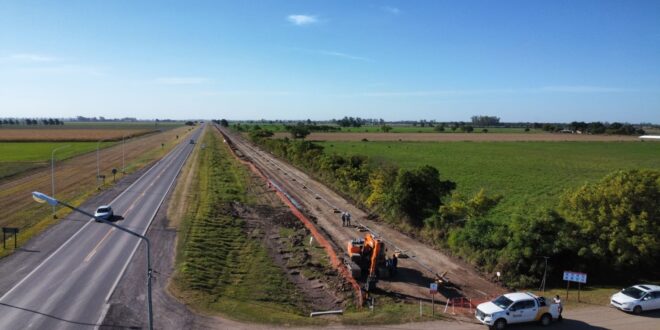

Gasoducto Regional Centro II: una obra que impactará en 16 localidades de la región

La reactivación del Gasoducto Regional Centro II comienza a tomar forma después de años de paralización, negociaciones y dificultades administrativas. La firma del acuerdo entre Litoral Gas y la unión transitoria de empresas TGS-SACDE representa un paso decisivo para retomar los trabajos de una infraestructura estratégica para Rafaela y buena parte del centro-oeste santafesino.

El entendimiento contempla el reinicio de las obras durante la segunda quincena de octubre, mientras que la habilitación integral del sistema está prevista para comienzos de 2028. El proyecto comprende más de 140 kilómetros de gasoducto de alta presión, 12 estaciones reguladoras y la posibilidad de incorporar más de 28.000 nuevos hogares al servicio de gas natural, además de acompañar el crecimiento de industrias, comercios y estaciones de GNC.

Sin embargo, detrás del anuncio existe un proceso de negociaciones que se extendió durante más de un año y medio y que involucró al Gobierno provincial, ENERFE, Litoral Gas y Energía Argentina (ENARSA).



Importante impacto regional

El presidente de ENERFE remarcó que el impacto del gasoducto excederá ampliamente los límites de Rafaela y alcanzará tanto al departamento Castellanos como a Las Colonias y otras localidades del centro-oeste provincial.

Uno de los principales beneficios será la posibilidad de ampliar las redes existentes en ciudades que actualmente cuentan con gas natural, pero que tienen restricciones para incorporar nuevos usuarios. Entre ellas mencionó a Sunchales, Lehmann y Bella Italia, localidad que actualmente recibe abastecimiento desde Rafaela y que podría ampliar su red con el nuevo caudal disponible.

También destacó la situación de Susana, que dispone de posibilidades de abastecimiento desde el sistema de Ruta 34, pero actualmente no cuenta con el caudal suficiente para concretar el suministro. Otro caso relevante es el de Ataliva, cuya conexión permitiría liberar capacidad en otros sectores del sistema. Según Giacosa, esa reorganización del abastecimiento también beneficiaría a localidades ubicadas sobre el corredor de la Ruta Nacional 19, como Sa Pereira, San Jerónimo del Sauce, Angélica, San Vicente y Clucellas, con un alcance que podría extenderse hacia Frontera e incluso San Francisco, en Córdoba.

El funcionario estimó que el desarrollo de la infraestructura permitiría incorporar alrededor de 15 localidades que hoy no pueden acceder al servicio y que, al considerar otras conexiones previstas, el alcance podría llegar a 16.

Además, adelantó que ENERFE ya analiza posibles ampliaciones hacia Humberto Primo y Tacural, aunque aclaró que primero será necesario concretar las obras actualmente comprometidas

Provincia estaba dispuesta a terminarla

Giacosa reconoció que el acuerdo era una noticia esperada por el Gobierno santafesino, que venía participando de las gestiones para garantizar la continuidad de los trabajos. Según explicó, uno de los principales inconvenientes estaba relacionado con una deuda pendiente con la empresa contratista y con la necesidad de definir quién asumiría la responsabilidad de finalizar el gasoducto.

Las negociaciones se remontan a 2024, cuando se desarrollaron reuniones con la Secretaría de Energía de la Nación, en las que también participaron el ministro de Desarrollo Productivo de Santa Fe, Gustavo Puccini, y representantes de ENERFE. El funcionario recordó que la obra había sido impulsada durante la gestión nacional de 2015-2019 como parte de un esquema de compensación por tarifas no otorgadas a la distribuidora, pero terminó quedando inconclusa.

Frente a esa situación, aseguró que la gestión de Maximiliano Pullaro estaba dispuesta a hacerse cargo de la finalización si Litoral Gas no asumía el compromiso. «Si no la terminaba Litoral Gas, la iba a tomar la Provincia, por supuesto, para ENERFE, y la íbamos a terminar de una u otra manera», afirmó.

Finalmente, la distribuidora decidió asumir la inversión con recursos propios y avanzó en las negociaciones con la contratista y ENARSA para concretar la transferencia de los activos y retomar los trabajos. Giacosa explicó que durante el último año y medio debieron resolverse cuestiones técnicas, redeterminaciones de precios y numerosos trámites administrativos. La contratista será la misma que estaba a cargo de la ejecución original y esta es la unión transitoria integrada por Transportadora de Gas del Sur (TGS) y Sociedad Argentina de Construcción y Desarrollo Estratégico (SACDE).

Química

De acuerdo con el presidente de ENERFE, la inversión que deberá realizar Litoral Gas para completar el proyecto supera los 20 millones de dólares.

Rafaela y un avance clave

Uno de los anuncios más relevantes de Giacosa estuvo relacionado con los plazos de puesta en funcionamiento de la infraestructura que abastecerá directamente a Rafaela. El funcionario explicó que existen instalaciones con un importante grado de avance, aunque antes de su habilitación será necesario realizar tareas de revisión y reacondicionamiento. «Hay que recertificar muchísimas válvulas que están colocadas, que hay que sacarlas, volverlas nuevamente a tratar», detalló.

En ese contexto, señaló que las dos estaciones reductoras de presión ubicadas en Rafaela se encuentran prácticamente finalizadas y podrían comenzar a operar entre fines de este año y los primeros meses de 2027. Según explicó, inicialmente podrían recibir suministro desde la Ruta Nacional 34 y posteriormente realizarse el traspaso hacia la Ruta Provincial 70.
